项目范围管理是信息系统项目管理师上午选择题、下午案例分析与论文题的高频出题模块。很多考生在"确认范围与控制质量""范围蔓延与镀金"这两组概念上反复丢分,根本原因是没有把六个过程的输入输出与工具技术串成一条逻辑链。本文按教材顺序,把范围管理的核心考点一次讲透。

一、范围管理六大过程总览

项目范围管理共包含六个过程,分别属于规划过程组、监控过程组两大阵营,顺序不能颠倒:
  1. 规划范围管理——编制范围管理计划与需求管理计划,回答"本项目怎么管范围"。
  2. 收集需求——把干系人的期望转化为书面需求文件与需求跟踪矩阵。
  3. 定义范围——输出详细的项目范围说明书,明确做什么、不做什么。
  4. 创建WBS——把范围说明书中的可交付成果逐层分解为工作包。
  5. 确认范围——在项目阶段或收尾时,由客户/发起人正式验收可交付成果。
  6. 控制范围——在整个项目期间监督范围状态,管理范围基准变更。
前四个过程属于规划过程组,为后续执行与监控打基础;第五、第六过程属于监控过程组,分别对应"验收成果"和"监控范围偏差"。考生要特别注意:创建WBS之后才形成范围基准,而确认范围发生在可交付成果完成之后,控制范围则贯穿始终。

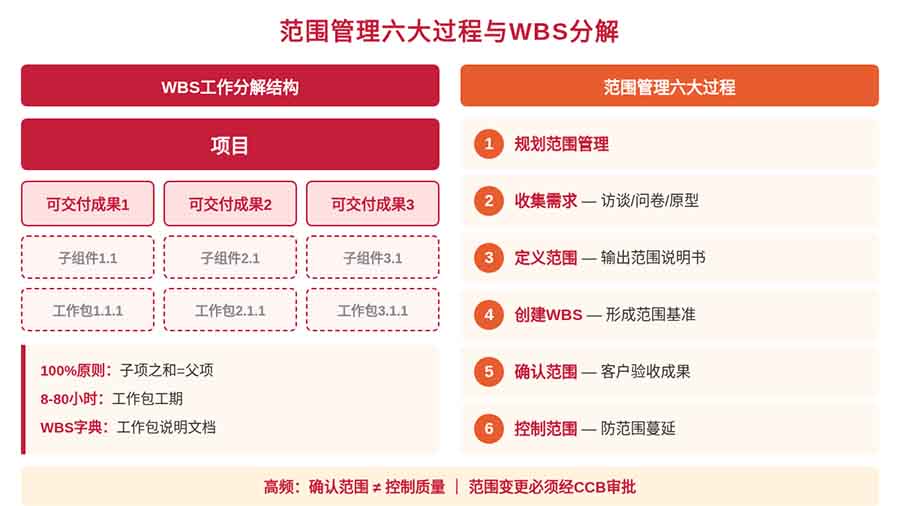

▼ 教学信息图:范围管理六大过程 + WBS分解树状图全景 ▼
软考高级·信息系统项目管理师:项目范围管理与WBS核心考点精讲

二、收集需求的工具与技术

收集需求是范围管理里工具技术最多的过程,也是选择题高频考点。教材列出的常用工具包括:
  • 访谈:与干系人直接面对面沟通,适合高层、专家。
  • 焦点小组:把同一类干系人召集起来,在主持人引导下集体讨论。
  • 引导式研讨会:跨职能部门共同定义需求,典型例子是联合应用设计(JAD)、质量功能展开(QFD)。
  • 头脑风暴:团队集体发散想法,不评论、先量后质。
  • 问卷调查:适合干系人多、地域分散、需要快速统计的场景。
  • 观察:设身处地"跟岗"观察用户实际工作流程,也叫"工作跟踪"。
  • 原型法:先做一个可交互的雏形让用户试用并反馈,适合需求模糊的软件项目。
  • 标杆对照:把本项目与行业内最佳实践对比,找差距、定目标。
需求文件最终要落到需求跟踪矩阵(RTM)里,把每一条需求与业务目标、WBS、可交付成果、测试用例一一对应,防止需求在执行过程中被遗漏或篡改。

三、项目范围说明书包含哪些内容

定义范围过程的核心输出就是项目范围说明书,它是范围基准的三大组成部分之一。考生要能默写其六大要素:
  1. 产品范围描述——最终产品、服务或成果的特性与功能。
  2. 产品验收标准——用什么标准判断产品是否合格、能否被接受。
  3. 可交付成果——项目要产出的所有独特、可验证的产品、结果或能力。
  4. 项目除外责任——明确"项目不做什么",防止干系人产生错误期望。
  5. 制约因素——限制团队选择的外部约束,如预算、工期、合同条款、法规。
  6. 假设条件——在规划阶段被视为"真"的前提条件,如供应商按时交货、网络正常。
考试常考"下列哪一项不属于范围说明书内容",干扰项一般来自项目章程或干系人登记册,要注意区分:项目章程是高层级的,范围说明书是详细级的。

四、WBS分解原则:100%原则、工作包、8/80小时规则

创建WBS是把项目范围逐层细分的过程,三条核心原则必须牢记:
1. 100%原则:WBS每一层分解,子层所有工作之和必须等于父层工作的100%。既不能多做(包含范围外工作),也不能少做(遗漏可交付成果)。这是WBS最根本的校验标准。
2. 工作包:WBS最底层的组件叫工作包。工作包是成本和工期估算、进度安排、责任分配的基本单位。注意:WBS只分解可交付成果,不分解活动;活动分解属于活动定义过程。
3. 8/80小时规则:单个工作包的工期建议控制在8小时到80小时之间。少于8小时说明分解过细、管理成本太高;多于80小时则难以监控、无法及时发现偏差。8小时对应大约1人日,80小时对应大约1人周,便于项目经理颗粒度一致地跟踪。
此外,WBS要与组织分解结构(OBS)对应起来,每个工作包都要落到具体的部门或责任人;WBS每个工作包都要有唯一编号(如1.1.1),用于成本、进度、风险的统一编码。

五、范围基准三件套:范围说明书 + WBS + WBS字典

范围基准是经过批准的项目范围文件,由三件套构成,缺一不可:
  • 项目范围说明书——讲清楚"做什么、不做什么、怎么验收"。
  • WBS——把可交付成果逐层分解到工作包的层级结构。
  • WBS字典——对WBS每个工作包的详细文字说明,包括工作内容、责任人、进度里程碑、成本估算、质量要求、合同信息等。
范围基准一旦批准,就不能随意改动。任何想要扩大、缩小或修改范围的请求,都必须走整体变更控制流程,提交CCB审批。注意区分:范围管理计划不是范围基准的组成部分,它只是"怎么管范围"的方法论文件。

六、确认范围 vs 控制质量(高频考点)

这是案例分析和选择题每年必出的对比考点,考生最容易混淆。两者的核心区别如下:
对比维度 确认范围 控制质量
执行者 客户/发起人/项目干系人 项目团队内部、QA人员
关注点 可交付成果的"可接受性" 可交付成果的"正确性"
时机 阶段或收尾时,对成果正式验收 贯穿执行全过程,边做边检查
输出 验收的可交付成果、变更请求 质量控制测量结果、核实的可交付成果
关系 通常先做控制质量(内部确认正确),再做确认范围(外部确认接受);两者也可并行。

一句话记忆:控制质量是"对内查对错",确认范围是"对外签验收"。如果成果连正确性都没通过,就不能拿去给客户验收。

七、范围蔓延与镀金的区别

这两个概念都是范围失控的表现,但方向和成因完全不同:
范围蔓延(Scope Creep):指未经整体变更控制流程批准,项目范围被悄悄扩大。通常由客户或干系人不断加需求引起,特征是"改了基准却没走流程"。范围蔓延是被动的、外部驱动的、违规的。
镀金(Gold Plating):指项目团队主动给客户"多送"功能——客户没要求,团队觉得"反正顺手就做了",或者想讨好客户额外增加功能。镀金是主动的、内部驱动的、也是不被鼓励的。
两者共同的危害:消耗资源、延误工期、增加成本、模糊验收标准。防控办法只有一个:所有范围变化都必须走变更控制流程,由CCB审批。记住——客户没说要的功能,不要主动加;客户临时加的需求,不要默默做。

八、范围变更控制流程(CCB)

范围基准一旦批准,任何修改都必须纳入整体变更控制。标准流程六步走:
  1. 提出变更请求:由干系人书面提交,说明变更内容与原因。
  2. 影响分析:项目经理与团队评估变更对范围、进度、成本、质量、风险的影响。
  3. CCB审批:变更控制委员会(CCB)召开评审会,决定批准、否决或延期。
  4. 更新基准:批准后更新范围说明书、WBS、WBS字典,并通知所有干系人。
  5. 执行变更:按批准的方案实施变更,纳入项目计划。
  6. 验证与记录:对变更结果进行控制质量检查与确认范围验收,并归档变更日志。
CCB是跨职能的决策组织,通常由发起人、项目经理、客户代表、技术负责人、配置管理员等组成。任何人,包括项目经理自己,都不能绕过CCB直接修改范围基准。这是论文题里"范围管理失败"类案例的典型扣分点。

九、高频考题精练

例题1(选择题)

在项目执行过程中,客户提出希望在已交付的模块中增加一项报表导出功能,项目经理未走变更流程,直接安排开发人员完成了该功能。这种行为属于( )。
A. 确认范围 B. 范围蔓延 C. 镀金 D. 控制质量
答案:B。客户主动提需求、团队未经批准直接做,属于"外部驱动+未走流程"的范围蔓延。镀金是团队主动加客户没要的功能,方向相反。

例题2(选择题)

关于确认范围与控制质量,下列说法正确的是( )。
A. 确认范围由项目团队内部完成,检查成果是否正确
B. 控制质量由客户完成,判断成果是否可接受
C. 通常先做控制质量,再由客户做确认范围
D. 确认范围只在项目收尾时进行一次
答案:C。控制质量是团队内部查正确性,确认范围是客户外部做验收,通常质量合格后才提交客户验收;确认范围在每个阶段末都可能进行,不是只在收尾一次。

例题3(案例分析思路)

某信息系统项目在中期出现以下现象:需求文档反复修改但无书面记录;WBS分解到第三层就停止;客户每次来都口头提新需求,开发团队直接照做;项目后期进度延误30%,客户却说"我没要过这个功能"。请指出范围管理方面的问题并给出整改建议。
答题要点:
  • 未编制范围管理计划与需求管理计划,需求无跟踪矩阵。
  • WBS分解不彻底,未达到工作包层级,违反100%原则与8/80小时规则。
  • 未建立范围基准,缺少WBS字典。
  • 范围变更未走CCB审批,导致范围蔓延。
  • 缺少正式的确认范围环节,客户未阶段性签字验收。
  • 整改:补全范围基准三件套、建立变更控制流程、所有需求书面化并纳入RTM、按阶段做正式验收。


范围管理的本质是"先讲清楚做什么,再谈怎么做好"。把六个过程串成一条链:计划→需求→范围→WBS→验收→监控,再把范围基准三件套、确认范围与控制质量、范围蔓延与镀金这三组对比点背熟,考试时就能稳稳拿分。
