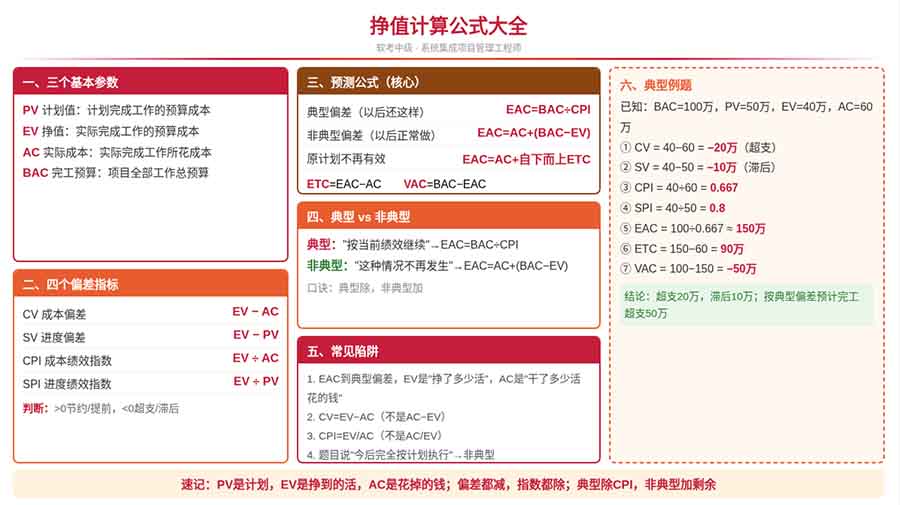

挣值管理(EVM)是系统集成项目管理工程师考试中每年必考的计算题型,上午选择题、下午案例题都会出现,分值通常在5到10分之间。掌握了就是送分题,没掌握就是丢分大户。本文把三个基本参数、四个偏差指标、四个预测公式一次讲透,配三道由浅入深的例题和速记口诀,帮你把这块分数稳稳拿到。
一、三个基本参数:PV、EV、AC
挣值管理的核心思路,是在同一个检查时间点上,把"计划干了多少活""实际干了多少活""实际花了多少钱"三件事摆在一起比较。理解这三个参数,后面所有公式都只是它们的加减乘除组合。1. PV(Plan Value,计划值)
到检查点为止,计划完成工作的预算成本。通俗说就是:按原计划,到今天这个时点,应该干完的那些活,折算成预算是多少钱。PV是基准线,是计划画出来的那条线。2. EV(Earned Value,挣值)
到检查点为止,实际完成工作的预算成本。注意两个关键词:一是"实际完成",二是"预算单价"。EV代表你真正挣到了多少价值的活,是按预算价算出来的真实产出。这是最容易和AC搞混的参数,也是整个挣值管理的灵魂。3. AC(Actual Cost,实际成本)
到检查点为止,实际完成工作所花的成本。同样是"实际完成的工作",但乘以的是实际发生的花费金额。AC是真金白银从账上出去的钱。4. BAC(Budget At Completion,完工预算)
项目全部工作的总预算,也就是项目立项时定的那个总盘子。BAC是固定不变的基准值。举个装修的例子:刷墙预算100平米、每平米100元,总预算1万元。到月底检查,按计划应该刷50平米(PV=5000元),实际刷了40平米(EV=4000元,按预算单价算),实际花了6000元(AC=6000元)。三个数字一摆,成本和进度的问题立刻就看出来了。
二、四个偏差指标:CV、SV、CPI、SPI
有了PV、EV、AC,就可以计算偏差和绩效指数。记住一个总规律:偏差指标用减法,绩效指数用除法;分子永远是EV(挣值)。| 指标 | 公式 | 含义 | 判断标准 |
|---|---|---|---|
| CV 成本偏差 | EV − AC | 成本节约或超支的绝对额 | CV>0 节约;CV<0 超支 |
| SV 进度偏差 | EV − PV | 进度提前或滞后的绝对额 | SV>0 提前;SV<0 滞后 |
| CPI 成本绩效指数 | EV ÷ AC | 每花1元钱干了多少元的活 | CPI>1 效率高;<1 效率低 |
| SPI 进度绩效指数 | EV ÷ PV | 实际产出是计划的百分之多少 | SPI>1 效率高;<1 效率低 |
记忆要点:CV和CPI的分母是AC(实际花的钱),SV和SPI的分母是PV(计划的活)。正的偏差好、负的偏差差;大于1的指数好、小于1的指数差。
三、预测公式:EAC、ETC、VAC
知道了当前偏差,下一步就是预测项目完工时的总成本。这是下午案例题的高频考点,关键在于判断题干描述的是"典型偏差"还是"非典型偏差"。1. EAC(Estimate At Completion,完工估算)
预计项目完工时总共要花多少钱。两种核心算法:典型偏差(当前趋势代表未来):
EAC = BAC ÷ CPI
题干信号词:"按当前绩效继续""偏差将持续""以后仍如此""照此发展"。
非典型偏差(当前偏差是特例,以后按计划走):
EAC = AC + (BAC − EV)
题干信号词:"这种情况不会再发生""以后按原计划执行""偏差是特殊原因造成的"。
2. ETC(Estimate To Complete,完工尚需估算)
完工还需要再花多少钱:ETC = EAC − AC。3. VAC(Variance At Completion,完工偏差)
预计完工时的总偏差:VAC = BAC − EAC。VAC>0 预计节约,VAC<0 预计超支。四、三道例题精讲
例题1(基础题:算偏差和指数)
某项目BAC=100万元,到检查点:PV=50万,EV=40万,AC=60万。求CV、SV、CPI、SPI,并判断项目状态。解:
CV = EV − AC = 40 − 60 = −20万(超支20万)
SV = EV − PV = 40 − 50 = −10万(进度滞后10万)
CPI = EV ÷ AC = 40 ÷ 60 ≈ 0.667(成本效率低)
SPI = EV ÷ PV = 40 ÷ 50 = 0.8(进度效率低)
结论:成本超支20万、进度滞后10万,两个效率指标都小于1,项目状态不妙。
例题2(典型偏差:预测完工)
接上题,项目经理判断当前成本超支和进度滞后的趋势将持续到项目结束。求EAC、ETC、VAC。解:因为是典型偏差(趋势持续),用 EAC = BAC ÷ CPI。
EAC = 100 ÷ 0.667 ≈ 150万
ETC = EAC − AC = 150 − 60 = 90万
VAC = BAC − EAC = 100 − 150 = −50万
结论:按当前效率继续干,预计完工总共要花150万,比预算超支50万,剩下的活还需要90万。
例题3(非典型偏差:提高题)
某项目BAC=200万元,到检查点:EV=80万,AC=100万,PV=90万。项目经理查明当前成本超支是因为一台设备突发故障导致的,属于一次性特殊事件,后续工作将严格按预算执行。求EAC、ETC。解:先算CPI = EV ÷ AC = 80 ÷ 100 = 0.8。但题目明确说"特殊原因、后续按计划",这是非典型偏差,不能用BAC÷CPI,要用 EAC = AC + (BAC − EV)。
EAC = 100 + (200 − 80) = 100 + 120 = 220万
ETC = EAC − AC = 220 − 100 = 120万
结论:虽然当前CPI只有0.8,但因为超支是一次性的,后续按预算走,完工估算220万,还需要120万。
注意对比:如果这题误判为典型偏差,EAC = 200 ÷ 0.8 = 250万,和正确答案220万差了30万。判断题干信号词是挣值计算题最关键的一步。
五、常见陷阱
陷阱1:EV和AC搞混。两个数都是"实际完成工作"的量,区别在于EV用预算单价、AC用实际花费。记住:EV是"挣到的活值多少钱",AC是"干这些活真花了多少钱"。陷阱2:CV方向记反。CV = EV − AC,不是AC − EV。挣值大于实际成本才是省钱,顺序反了结论全错。
陷阱3:CPI方向记反。CPI = EV ÷ AC,不是AC ÷ EV。分子是挣值,大于1代表每花1元干了超过1元的活,是好事。
陷阱4:EAC公式用错。看到预测题先找信号词:"持续、继续、照此"用典型(BAC÷CPI);"不会再发生、按计划、特殊原因"用非典型(AC+BAC−EV)。
陷阱5:BAC和PV混。BAC是项目总预算,不是检查点的计划值PV。别把BAC当成当前已经花掉或计划花掉的钱。
六、速记口诀
PV是计划线,EV是挣到的活,AC是花掉的钱;偏差都用减,指数都用除;
CV、CPI分母是AC,SV、SPI分母是PV;
典型偏差除CPI,非典型偏差加剩余;
VAC正了省、负了超。
把这张图和口诀反复看三遍,再动手做五道真题,挣值管理这一块的分数就稳了。考试时记住:先列三个数,再算四个指标,最后看清信号词选对EAC公式,一步都不会错。
